Modular Offshore Grid 2
Elia
Noordzee, België
Het EPCIC-contract (engineering, inkoop, bouw & installatie en inbedrijfstelling) omvat het verdere ontwerp en de bouw van 4 hoogspanning substations (2 x 1050 megawatt, 2 x 700 megawatt), een faciliteitsmodule en een garage.

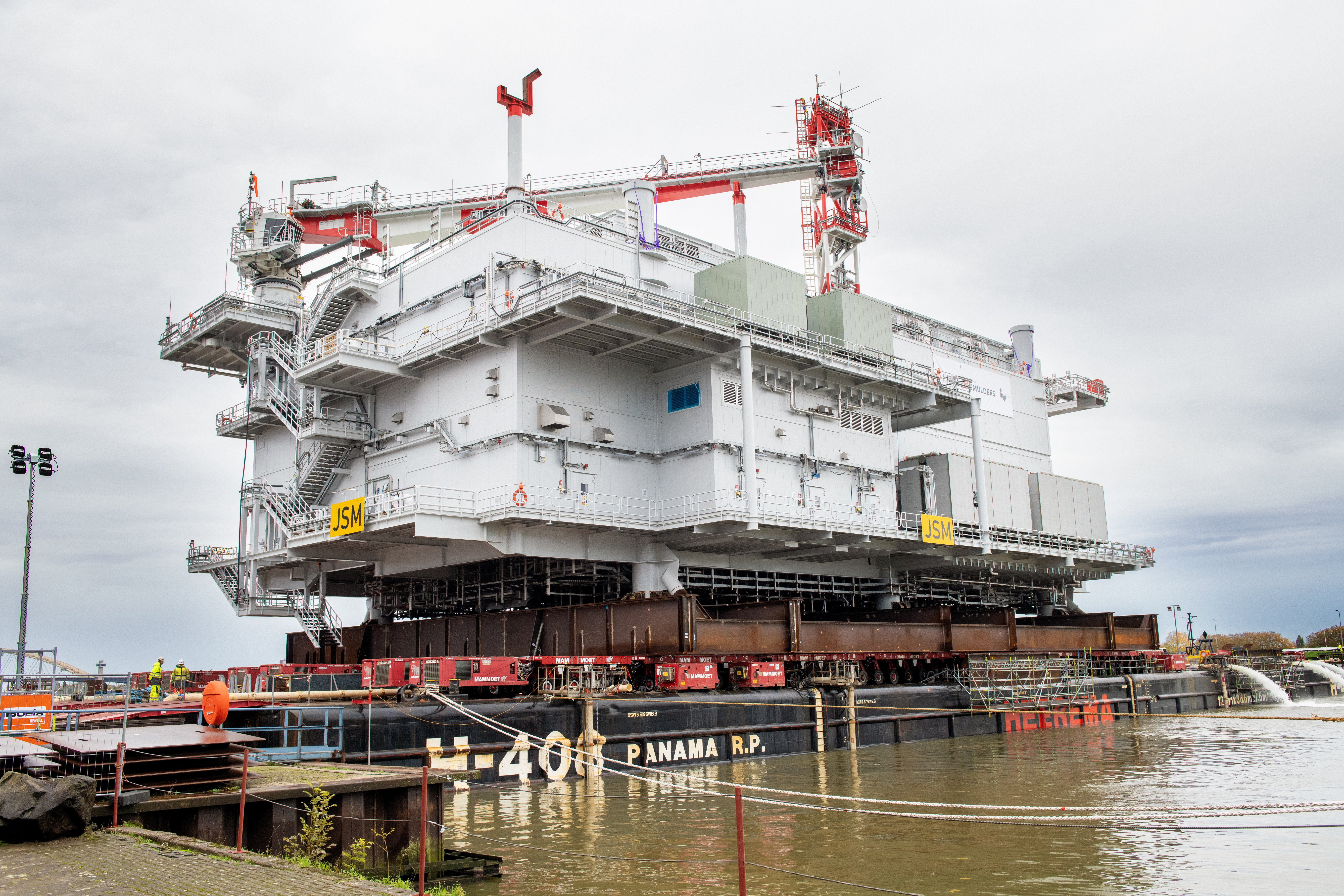

Engineering vindt plaats vanuit het Iv-kantoor in Papendrecht. Voor de prefabricage maken we gebruik van onze Belgische vestigingen en HSM van haar faciliteiten in Schiedam. De eindmontage vindt plaats op de HSM werf in Schiedam en onze werf in Vlissingen.
Het energie-eiland komt ongeveer 45 kilometer uit de kust te liggen en is ongeveer 12 hectare groot boven de waterlijn. Prinses Elisabeth Eiland wordt het eerste kunstmatige energie-eiland ter wereld dat zowel gelijkstroom (HVDC) als wisselstroom (HVAC) combineert.
De bouw van de substations start in mei 2025 en de installatie op het eiland vindt plaats vanaf 2027. De bouw duurt tot Q1 2029. Elia wil de installaties klaar hebben om de eerste offshore parken te verwelkomen in 2030.
